- Contraloría alerta que se pone en riesgo la continuidad del servicio eléctrico que se brinda a población.
La Contraloría General de la República (CGR) alertó que los cuatro grupos electrógenos alquilados por la Empresa Regional de Servicio Público de Electricidad del Oriente SA (Electro Oriente) para que operen en la ciudad de Nauta, no otorgan en conjunto la potencia requerida según el contrato, situación que pone en riesgo la continuidad del servicio eléctrico que se brinda a la población de esta localidad.

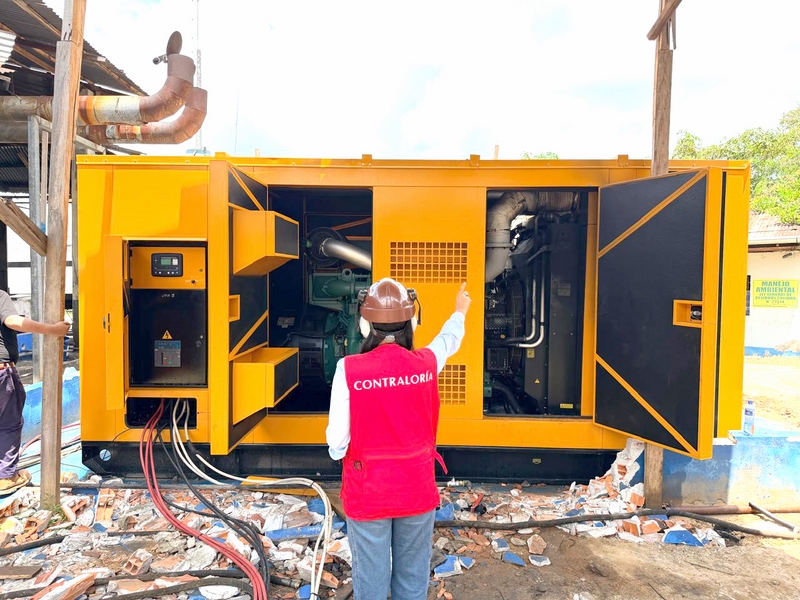

En el Informe de Orientación de Oficio n.° 043-2026-OCI/4888-SOO, desarrollado del 2 al 5 de octubre del 2026, se señala que, tras suscribirse el contrato de fecha 26 de agosto pasado, había la obligación por parte del contratista de poner en operación los grupos electrógenos en siete días calendarios en la Central Térmica de Nauta, con una potencia de 3268 kilowatts en total.
Sin embargo, existieron retrasos en la instalación de este equipamiento y la potencia brindada solo alcanzó los 2100 kilowatts, lo cual resulta insuficiente. Esta situación facultaría a Electro Oriente SA a calcular y aplicar la penalidad por mora estipulada en el contrato.
Adicionalmente, el contratista no habría cumplido con mantener el orden y limpieza del Cuarto de Máquinas de los mencionados equipos, situación que implicaría la aplicación de penalidades. El informe de control fue puesto de conocimiento al titular de la entidad para que se adopten las medidas preventivas y correctivas respecto a las situaciones adversas detectadas.
