Contraloría General de la República detectó retraso en construcción del Nuevo Hospital Iquitos

Date:

Share:

  • Informe especifica situaciones adversas que podrían afectar el avance de la obra.

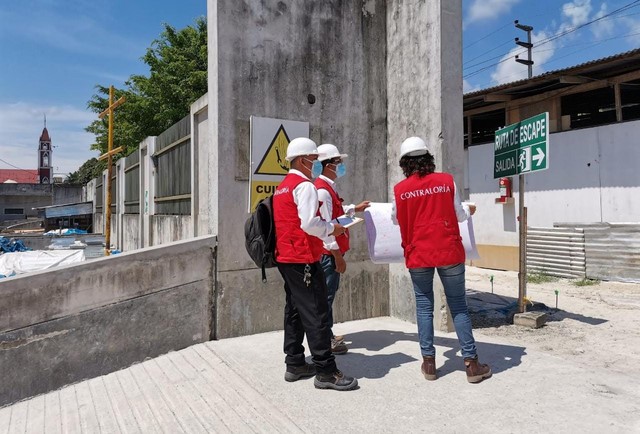

A través de su Informe de Servicio de Control Concurrente N° 19187-2021-CG/GRLO-SCC, la Contralia de la República recomendó al Gobierno Regional de Loreto (GOREL) adoptar las medidas pertinentes para agilizar la construcción y la implementación del equipamiento del Nuevo Hospital Iquitos “César Garayar García”.
El informe de la Contraloría advierte un retraso injustificado en la ejecución de esta obra debido a que, durante la revisión documental administrativa, se identificó que el avance de la construcción se encuentra por debajo del 25% de lo establecido en el calendario de avance programado para los meses de junio a agosto de 2021.
Asimismo, se indica que otra de las situaciones adversas identificadas, señalan el riesgo de otorgar ampliación de plazo y pagos de mayores gastos generales debido que, hasta la fecha de emisión del citado informe, el supervisor de la obra no ha comunicado a GOREL la necesidad de elaborar un expediente técnico para la adquisición de una planta de oxígeno.
En ese sentido, se precisa que inicialmente el nosocomio contaba con una planta de oxígeno, sin embargo, fue otorgada al Hospital Regional de Loreto como medida dictada por el Gobierno Regional, con el objetivo de reforzar el sistema de prevención y respuesta ante la COVID-19.
Del mismo modo, la Contraloría verificó que la documentación administrativa de esta obra se encuentra apilada en el piso y pasadizos de la Subgerencia de Supervisión y Control de GOREL, lo contrario a la Norma Técnica del Sistema Nacional de Archivo que establece principios, métodos y procedimientos para una eficiente organización de los archivos.
Finalmente, se especifica que el Comité de Seguimiento de Inversiones del GOREL no monitorearía de forma mensual el avance y/o problemática de la ejecución de esta obra, tal como lo plantea la Directiva General del Sistema Nacional de Programación Multianual.

PORTADA DEL DÍA

PUBLICIDAD

━ más noticias

Más de 300 pobladores de Yanashi y Orán cerraron el río Amazonas

Debido a que la Autoridad Portuaria y Capitanía de Puerto, dejaron zarpar a la nave fluvial brasileña que ocasionó derrame petrolero en la “Maravilla...

Presidente de la Corte de Loreto se reúne con el equipo de presupuesto del programa (PPoR 1002)

El presidente de la Corte Superior de Justicia de Loreto, Dr. Reynaldo Elías Cajamarca Porras, acompañado de su equipo técnico conformado por la Abog....

Estudiantes de la UNAP apuestan por la innovación

Con caramelos elaborados a base de camu camu. La creatividad y el emprendimiento siguen destacando en las aulas de la Escuela Profesional de Negocios Internacionales...

CGTP Loreto respalda protesta de trabajadores de EsSalud por crisis en atención a asegurados

Reynaldo Tuanama cuestionó las demoras en las citas, la falta de recursos y las condiciones en que laboran los trabajadores de la Red Asistencial...

Más de 65 familias consolidan entornos protectores para prevenir el consumo de drogas en adolescentes

Programa de Devida promueve el diálogo, la confianza y la crianza positiva en cinco instituciones educativas durante siete sesiones. Más de 65 familias de Iquitos...

PUBLICIDAD
