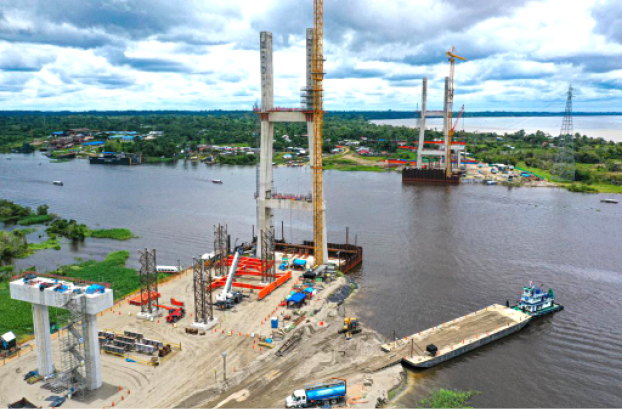

- Informe 10217-2021-CG/MPROY-SCC: Construcción del Tramo I: Bellavista – Santo Tomás (Puente Nanay y Viaductos de Acceso).

Los objetivos específicos correspondientes al Hito de Control N ° 7: “Avance de Ejecución de la Obra a marzo 2021 en los componentes: Superestructura del Puente Nanay y Viaductos; y valorización de obra”, son los siguientes:
Determinar si las partidas de obras civiles ejecutadas a marzo 2021, cumplen con las especificaciones técnicas y planos; así como, con los controles de calidad, conforme a lo establecido en el Expediente Técnico, condiciones contractuales y normativa aplicable.
Determinar el cumplimiento del avance físico de la obra de acuerdo al calendario de avance de obra vigente y normativa aplicable. Determinar si la última valorización aprobada, garantías y pólizas cumplen con las condiciones contractuales y normativa aplicable. Determinar el cumplimiento de las obligaciones del Supervisor de acuerdo a las condiciones de su contrato y normativa vigente.
Fecha de emisión de informe 21/04/2021, unidad orgánica que emite el informe: Subgerencia de control de megaproyectos. Situaciones adversas: Definición sobre el alcance de la forma de pago de la partida “Transporte fluvial interno” realizada durante la ejecución de la obra, sin consultar al proyectista, podría generar el otorgamiento de un pago que no sea proporcional al avance físico de la obra ejecutada sobre el agua.
Ausencia de especialista ofertado y documentos técnicos de la supervisión, en el control de calidad que se realizan a las estructuras metálicas del puente y viaductos, inobservando obligaciones contractuales, podrían afectar la calidad de la obra.
La falta de aprobación oportuna de la actualización del calendario de avance de obra correspondiente a la Ampliación de Plazo N° 10, inobservando el Reglamento de la Ley de Contrataciones del Estado, podría generar retraso en la culminación de la ejecución de la obra.
